省道214线普达路口段公路大修工程主体项目顺利完工

发布时间:2015年10月14日来源/作者:攀枝花市公路养护总段 浏览量:333

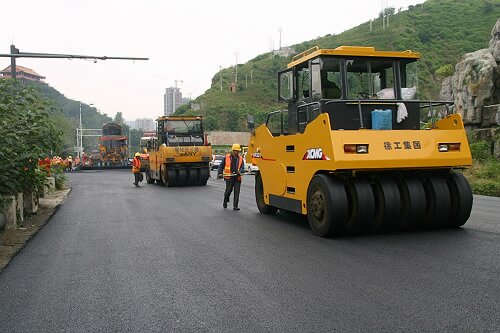

1014,由攀枝花市公路养护管理总段实施的省道214线倮果大桥南至仁和区总发段公路大修工程第一阶段普达路口至市第一强制隔离戒毒所路段于当日晚8时完成沥青混凝土路面铺筑,标志着该路段大修工程主体项目顺利完工,为我市即将召开的第六届四川国际自驾游交易博览会创造良好的道路交通环境。

省道214线倮果大桥南至仁和区总发段公路大修工程施工路段全长19.684公里,预计施工时间从2015820日至2016530日。该工程第一阶段普达路口至市第一强制隔离戒毒所路段全长850米,施工时间从2015820日至201510月中旬,采用破除修补原破损路基路面、铣刨原水泥混凝土路面和重新铺筑沥青混凝土路面的方案进行施工。

攀枝花市公路养护管理总段严格按照施工作业规范和要求,努力克服工程任务重工期紧和施工路段车流量大等困难,加强施工现场组织管理、落实各项安全措施、放弃节假日休息时间,全力以赴推进工程项目施工作业。经全体施工人员的不懈努力和持续奋战,按时保质地完成了普达路口至市第一强制隔离戒毒所路段的公路大修施工任务,共计破除修补原破损路基路面2300平方米、凿毛铣刨原水泥混凝土路面12750平方米、新铺筑沥青混凝土路面上下面层25500平方米。

另,省道214线倮果大桥南至仁和区总发段公路大修工程其他路段的公路大修工作正按计划有序推进。
